畳替えって何日もかかると思っていませんか?実は、朝出して夕方には終わります。
当店なら12畳程度まで1日仕上げできます。朝お預かりして、夕方にはきれいな畳をお届け。お部屋が使えない時間は最小限です。
当店なら12畳程度まで1日仕上げできます。朝お預かりして、夕方にはきれいな畳をお届け。お部屋が使えない時間は最小限です。
なぜ1日仕上げができるのか
正直、1日でやれる畳屋はそう多くありません。うちにはそれができる理由が3つあります。
- 自社工場で加工…畳の加工は全部自社工場。外注しないので、スケジュールは自分たちでコントロールできるんです。
- 中間業者を挟まない…ホームセンターや大手リフォーム会社を経由すると、受注から施工まで1〜2週間かかることも。うちは直接ご依頼いただくので最短で動けます。
- 長崎駅前の好立地…工場が長崎駅からすぐなので、市内なら移動時間が短い。朝引き取って夕方納品、1日で完結できるということ。
1日仕上げの当日スケジュール

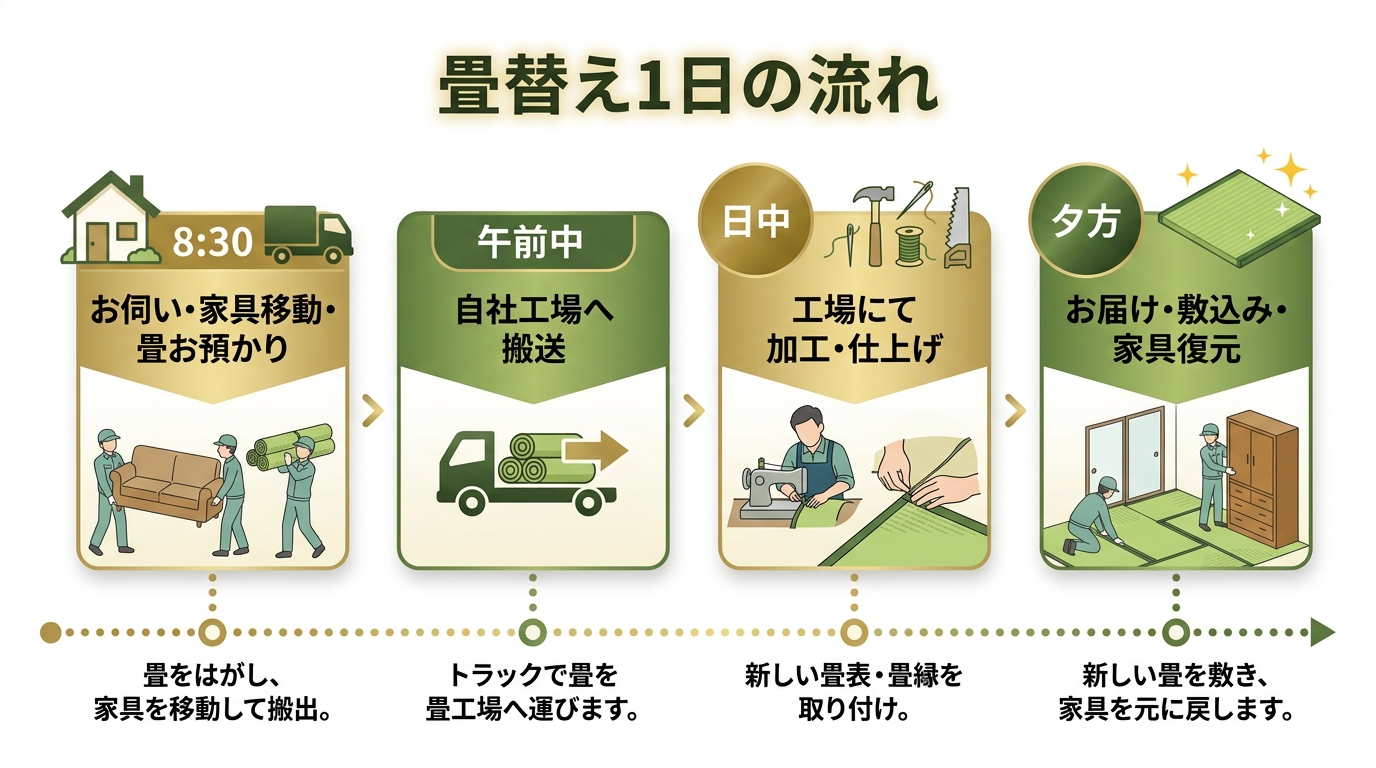

当日の流れはこんな感じです。
| 時間 | 作業内容 |
|---|---|
| 8:30頃 | ご自宅にお伺い・家具の移動 |
| 9:00頃 | 畳をお預かり・工場へ搬送 |
| 午前〜午後 | 自社工場にて畳の加工・仕上げ |
| 16:00〜17:00頃 | ご自宅へ畳をお届け・敷き込み |
| 納品後 | 家具を元の位置に復元・完了 |
朝お預かりして、夕方にはまったく新しい畳の部屋が完成。家具の移動と復元も全部うちの職人がやるので、お客様の負担はほぼゼロです。
対応可能な枚数の目安
1日でどのくらいの枚数に対応できるか、目安をまとめました。
| 枚数 | 対応 | 備考 |
|---|---|---|
| 6畳(6枚) | 1日仕上げ可 | 一番多いご依頼パターン |
| 8畳(8枚) | 1日仕上げ可 | 余裕をもって対応できます |
| 10〜12畳 | 1日仕上げ可 | 工程を工夫して1日で仕上げます |
| 13畳以上 | 2日に分けて対応 | 1日目と2日目で部屋を分けます |
13畳以上でも安心です。
枚数が多ければ2日に分けます。1日目はリビング側、2日目は寝室側、みたいに部屋ごとに分けるので生活への影響は最小限です。
枚数が多ければ2日に分けます。1日目はリビング側、2日目は寝室側、みたいに部屋ごとに分けるので生活への影響は最小限です。
お留守でも大丈夫
「朝は立ち会えるけど、日中は仕事で…」という方、けっこう多いです。
朝お渡しいただければ、夕方お届け時にお受け取りいただくだけでOK。日中に在宅していただく必要はありません。
お客様の反応を見ていると、仕事から帰ってい草の香りがする部屋に入った瞬間が一番喜ばれるんですよね。
納品時間の相談も柔軟に対応するので、気軽にお申し付けください。
1日仕上げのまとめ
・12畳程度まで1日で完了
・朝8:30頃お預かり、夕方16:00〜17:00頃お届け
・家具移動も無料で対応
・日中のお留守でもOK
・13畳以上は2日に分けて対応
・12畳程度まで1日で完了
・朝8:30頃お預かり、夕方16:00〜17:00頃お届け
・家具移動も無料で対応
・日中のお留守でもOK
・13畳以上は2日に分けて対応
